Đảm bảo độ đặc phù hợp cho bê tông là yếu tố quyết định cho sự thành công của bất kỳ dự án nào. Nếu bê tông quá ẩm, nó có thể nứt và tích tụ cặn, trong khi bê tông quá khô sẽ gây khó khăn trong việc đổ và xử lý. Vậy làm thế nào để biết bê tông của bạn có đạt độ đặc yêu cầu? Thời điểm lý tưởng để kiểm tra là trước khi bê tông đông cứng, và phương pháp nào được khuyến nghị?
Trong bài viết này, Mytour sẽ chia sẻ với bạn những lợi ích của việc kiểm tra độ sụt bê tông và hướng dẫn cách thực hiện chính xác.
Độ sụt bê tông là gì?
Đơn giản mà nói, độ sụt của bê tông đề cập đến mức độ cứng và độ đặc của hỗn hợp bê tông. Nó cũng có thể được hiểu là độ lỏng của hỗn hợp này.
Bê tông vừa được trộn – chuẩn bị để đổ – cần đạt một tiêu chuẩn nhất định trước khi được sử dụng trong dự án xây dựng. Thử nghiệm độ sụt bê tông giúp đo độ đặc của mẻ bê tông, từ đó xác định khả năng chảy của nó. Việc thử nghiệm không chỉ kiểm tra sự đồng nhất giữa các lô bê tông mà còn phát hiện những khuyết điểm trong hỗn hợp, tạo cơ hội cho người thi công điều chỉnh trước khi đổ tại chỗ.

Bằng cách đo tổng thể ‘độ sụt’ của bê tông, bạn có thể xác định xem tỷ lệ nước – xi măng có vượt mức cho phép hay không và liệu hỗn hợp có dễ thi công hay không.
Tại sao cần kiểm tra độ sụt bê tông?
Hiểu rõ độ đặc của hỗn hợp bê tông rất quan trọng vì nhiều lý do. Điều này cho phép bạn hình dung được trạng thái của bê tông trước khi nó đông kết, từ đó có thể điều chỉnh hỗn hợp để tạo ra sản phẩm chất lượng hơn với sự đồng nhất tốt hơn. Thực tế, trước khi bạn đầu tư nguồn lực để sản xuất một lô bê tông lớn, bạn có thể dành thời gian để trộn lại, giúp tiết kiệm cả thời gian và chi phí.
Các yếu tố tác động đến việc kiểm tra độ sụt bê tông
- Đặc điểm của vật liệu như tính hóa học, độ mịn, phân bố kích thước hạt, độ ẩm và nhiệt độ của vật liệu kết dính. Kích thước, kết cấu, độ sạch và độ ẩm của cốt liệu.
- Liều lượng và hiệu quả của các phụ gia hóa học, cũng như sự kết hợp và thứ tự bổ sung.
- Hàm lượng không khí trong bê tông.
- Phương pháp và thiết bị dùng để trộn, vận chuyển bê tông.
- Nhiệt độ của bê tông.
- Kỹ thuật lấy mẫu bê tông, phương pháp thử độ sụt và tình trạng của thiết bị thử nghiệm.
- Lượng nước tự do trong bê tông.
- Thời gian từ khi trộn bê tông cho đến lúc thử nghiệm.
Cách thực hiện kiểm tra độ sụt bê tông

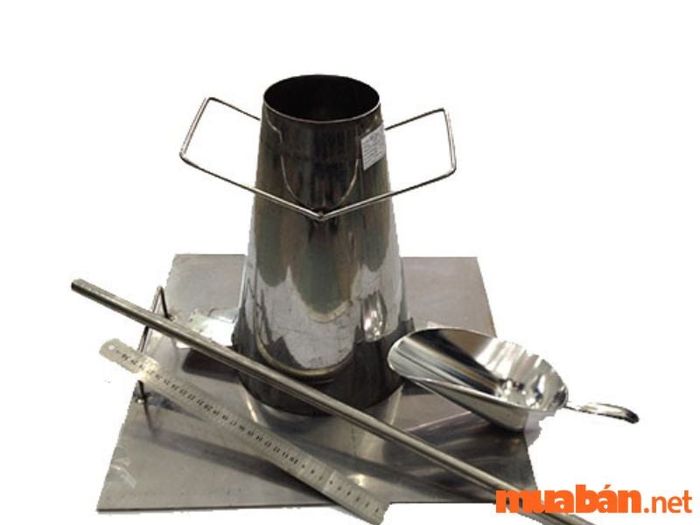

Các công cụ cần thiết
Những vật dụng cần thiết cho việc kiểm tra độ sụt:

- Khuôn hình nón — Khuôn có chiều cao 30cm, còn được gọi là nón sụt.
- Tấm đế — Hoặc bề mặt không thấm nước tương tự.
- Thước đo băng — Để ghi lại kết quả thử nghiệm.
- Que đầm hình tròn có đường kính 1,6cm và chiều dài 60cm.
Chuẩn bị cho kiểm tra độ sụt bê tông
- Lấy mẫu theo tiêu chuẩn ASTM C172 – quy trình thực hành để lấy mẫu bê tông mới trộn.
- Bắt đầu kiểm tra độ sụt trong vòng năm phút sau khi lấy và trộn lại mẫu.
- Đảm bảo bề mặt thử nghiệm nhẵn, không thấm nước và được đặt trên mặt phẳng.
- Quá trình kiểm tra độ sụt phải hoàn thành trong vòng 2 phút 30 giây.

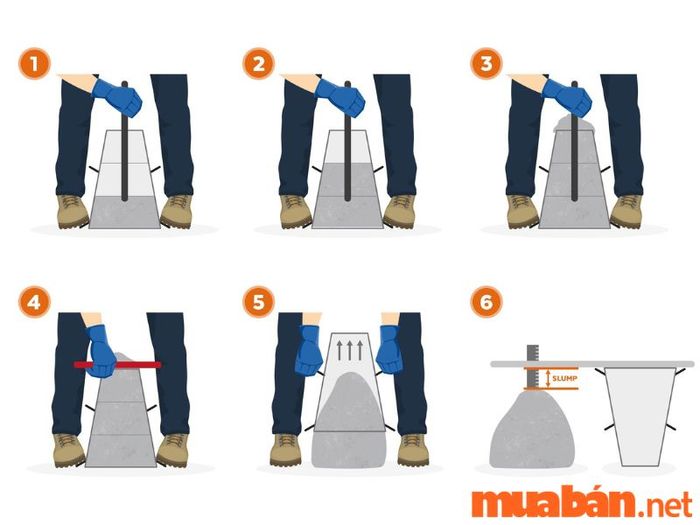

Quy trình từng bước để kiểm tra độ sụt bê tông

- Giữ chặt hình nón vào tấm đế bằng cách sử dụng các mẫu hình nón hoặc đặt trên giá đỡ. Hình nón cần ổn định trong suốt quá trình thử nghiệm.
- Đổ mẫu bê tông vào 1/3 hình nón bằng muỗng.
- Đầm vật liệu 25 lần bằng que đầm thép, chú ý phân bổ đều trên toàn bộ mặt cắt ngang. Trong khi đầm, có thể chạm nhẹ nhưng không được đập mạnh vào tấm nền.
- Đổ đầy hình nón đến 2/3.
- Đầm lớp thứ hai 25 lần, đảm bảo đầm xuống lớp trước khoảng một inch. Tiếp tục đầm theo kiểu vòng tròn, hướng về giữa như đã thảo luận ở bước 3.
- Đối với lớp cuối, đổ đầy hình nón cho đến khi hơi tràn ra ngoài.
- Đầm lớp cuối 25 lần, que đầm phải xuyên qua nhưng không được chạm vào lớp thứ hai. Phân bổ đều trên toàn bộ mặt cắt ngang của lớp này. Nếu vật liệu bị lún xuống, dừng lại, đổ đầy và tiếp tục đầm từ nơi đã dừng trong số lần đầm đã đếm.
- Gạt bỏ bê tông thừa trên đỉnh hình nón bằng thanh xáo trộn theo chuyển động lăn hoặc cưa.
- Vệ sinh bê tông thừa quanh đế hình nón, cẩn thận để không làm ảnh hưởng đến mẫu.
- Giữ chặt hình nón, mở khóa hoặc gỡ bỏ các mẫu hình nón. Nhấc hình nón thẳng đứng từ từ mà không xoay, kéo lên để làm sạch mẫu. Động tác nâng kéo dài từ 5 đến 10 giây.
- Đặt hình nón lật ngược — cạnh nhỏ xuống — bên cạnh mẫu bê tông mà không chạm vào nó.

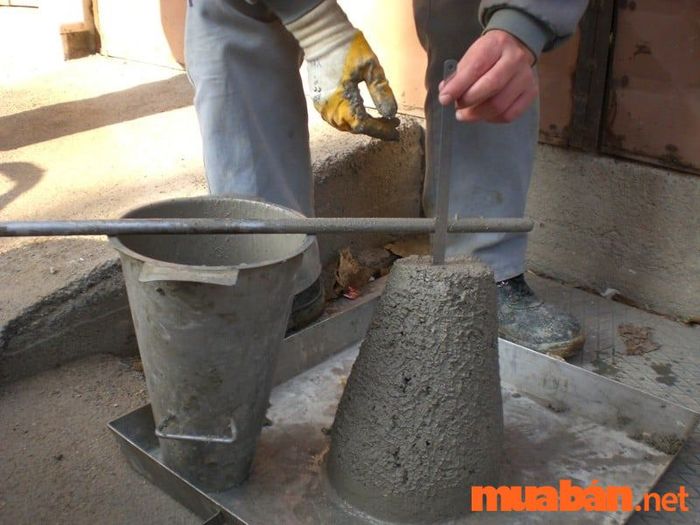

- Đặt một cạnh thẳng, tốt nhất là thanh chèn, ngang với đế khuôn sụt, một đầu lơ lửng trên đống bê tông. Sử dụng thước dây để đo khoảng cách từ đáy cạnh thẳng đến tâm bê tông đã sụt. Ghi lại kết quả chính xác đến 1/4 inch.
Kết quả ghi nhận được là mức độ sụt của bê tông.
Độ sụt của bê tông phụ thuộc vào tỷ lệ nước-xi măng trong hỗn hợp và có thể được phân loại thành bốn loại:
- Không có độ sụt: Nếu hình dạng không thay đổi sau khi loại bỏ khuôn hình nón, thì hỗn hợp quá khô và không thể làm việc.
- Độ sụt đạt yêu cầu: Đây là kết quả mong muốn cho độ sụt, cho thấy bê tông có độ đặc chắc tối ưu. Hỗn hợp hầu hết sẽ giữ nguyên hình dáng sau khi tháo khuôn, có thể có một chút xẹp hoặc phẳng ở đỉnh.
- Độ sụt không ổn định: Hỗn hợp sẽ lún xuống một cách đột ngột về một bên, điều này chỉ ra rằng nó quá ướt hoặc thiếu độ kết dính.
- Sụp đổ hoàn toàn: Nếu hình dạng sụp đổ hoàn toàn, hỗn hợp quá lỏng và cần phải được trộn lại.
Các mức độ sụt của bê tông

Ngoài việc quan sát, cũng cần phải đo sự chênh lệch giữa chiều cao của hình nón và chiều cao của bê tông đã sụt. Qua đó, bạn có thể phân loại độ sụt theo tiêu chuẩn Châu Âu (BS 8500).
Mỗi trong năm lớp đều phác thảo một giá trị độ sụt mục tiêu và có các ứng dụng khác nhau tùy thuộc vào tính nhất quán. Nếu ứng dụng bạn đang dùng chưa đạt đến mức độ sụt yêu cầu, có thể cần phải trộn lại. Trong mọi trường hợp, một nhà cung cấp bê tông chuyên nghiệp có thể tư vấn cho bạn.

Khi bê tông tiêu chuẩn được trộn với độ sụt cao hơn mức quy định do sử dụng nước thừa, thời gian thiết lập sẽ bị trì hoãn đáng kể và cường độ cuối cùng của bê tông có thể bị ảnh hưởng tiêu cực.
Hy vọng rằng bài viết từ Mytour đã giúp bạn dễ dàng kiểm tra độ sụt bê tông. Nếu bạn đang tìm kiếm thông tin về bán nhà, mua đất hoặc thuê phòng trọ quận 7, hãy truy cập ngay Mytour để không bỏ lỡ bất kỳ tin nào nhé!
